📋 L’essentiel à retenir

Réaliser un jambage d’ouverture dans un mur en pierre exige un étaiement à 2 tonnes minimum, une découpe progressive au disque diamant et l’utilisation de mortier chaux NHL 3.5.

  • Durée des travaux : entre 8 à 10 jours de travail
  • Coût total : entre 1000 et 2000€ selon la finition choisie
  • Sécurité cruciale : étais tous les 50 cm, zone interdite de 3 mètres
  • Réglementation : déclaration préalable obligatoire en zone protégée
  • Matériaux spécifiques : pierre de taille ou béton coffré pour les jambages

Créer un jambage ouverture mur en pierre représente l’une des interventions les plus délicates en rénovation. Après 15 ans de chantiers, je peux vous dire qu’un jambage mal conçu peut provoquer l’effondrement partiel du mur – et j’ai vu les dégâts. Cette opération nécessite une méthodologie rigoureuse que je vais vous détailler étape par étape, en partageant les vraies contraintes terrain que vous allez rencontrer. Pour une ouverture standard de 1,20m, comptez 8 à 10 jours de travail et un budget de 1000 à 2000€ selon la finition retenue en 2026.

Diagnostic préalable : analyser votre mur avant toute intervention

Identifier un mur porteur vs non porteur

L’épaisseur constitue le premier indicateur que j’observe systématiquement. Un mur porteur en pierre mesure généralement plus de 40-50 cm, parfois jusqu’à 60 cm dans les constructions anciennes. Je vérifie également sa position par rapport à la charpente : s’il se situe perpendiculairement aux poutres ou directement sous un poteau, il supporte probablement une charge structurelle importante.

En cas de doute, faire appel à un bureau d’études structure devient indispensable. Cette expertise coûte entre 500 et 800€ en 2026, mais elle vous évite des désordres qui peuvent atteindre plusieurs dizaines de milliers d’euros de réparation. Toucher à un mur porteur sans étude préalable, c’est prendre le risque d’un effondrement.

État de la maçonnerie et type de pierre

Je teste toujours la cohésion du mortier en grattant les joints avec un couteau : si le mortier s’effrite facilement, un renforcement préalable sera nécessaire avant toute découpe. L’identification du type de pierre influence directement la technique de découpe et le choix du disque diamant.

  • Calcaire tendre : disque standard pierre, découpe rapide mais attention aux éclats
  • Grès dur : disque diamant renforcé, progression lente mais régulière
  • Granit : disque spécialisé granit, arrosage constant obligatoire

Je me souviens d’un chantier dans une maison de maître où j’avais sous-estimé la friabilité du mortier à la chaux ancienne. Dès les premiers coups de disque, des fissures sont apparues sur 2 mètres de hauteur. J’ai dû interrompre les travaux pour consolider l’ensemble à l’injection de coulis de chaux, ce qui a retardé le chantier de 5 jours supplémentaires.

Une fois l’ouverture terminée, vous pourrez également optimiser vos murs intérieurs en apprenant à comment disposer 3 tableaux sur un mur pour valoriser votre nouvelle ouverture.

Autorisations et réglementation

En zone ABF (Architectes des Bâtiments de France), une déclaration préalable s’impose systématiquement pour modifier une façade. Cette procédure prend généralement 2 mois, délai qu’il faut intégrer dans votre planning.

Respecter les DTU en vigueur garantit la sécurité structurelle de votre intervention. En copropriété, l’accord de l’assemblée générale reste obligatoire car votre modification peut affecter la solidité générale de l’immeuble.

Dimensionnement de l’ouverture

Pour un mur de 40-50 cm, la largeur maximale sans poutre de renfort se limite à 1,20 m. Au-delà, vous devrez intégrer une poutre métallique ou béton dimensionnée par calcul.

La hauteur standard de 2,10 m convient dans la plupart des cas, mais vérifiez les contraintes de charge au-dessus. L’appui de linteau nécessite un minimum de 20 cm de chaque côté dans la maçonnerie saine pour assurer une répartition correcte des efforts.

Étaiement sécurisé : la base pour éviter l’effondrement

Choix des étais : capacité 2 tonnes minimum

J’utilise exclusivement des étais mécaniques de 2 tonnes minimum, car la pierre atteint facilement 2 tonnes par mètre cube. Cette capacité n’est pas négociable : un étai sous-dimensionné peut céder brutalement sans prévenir.

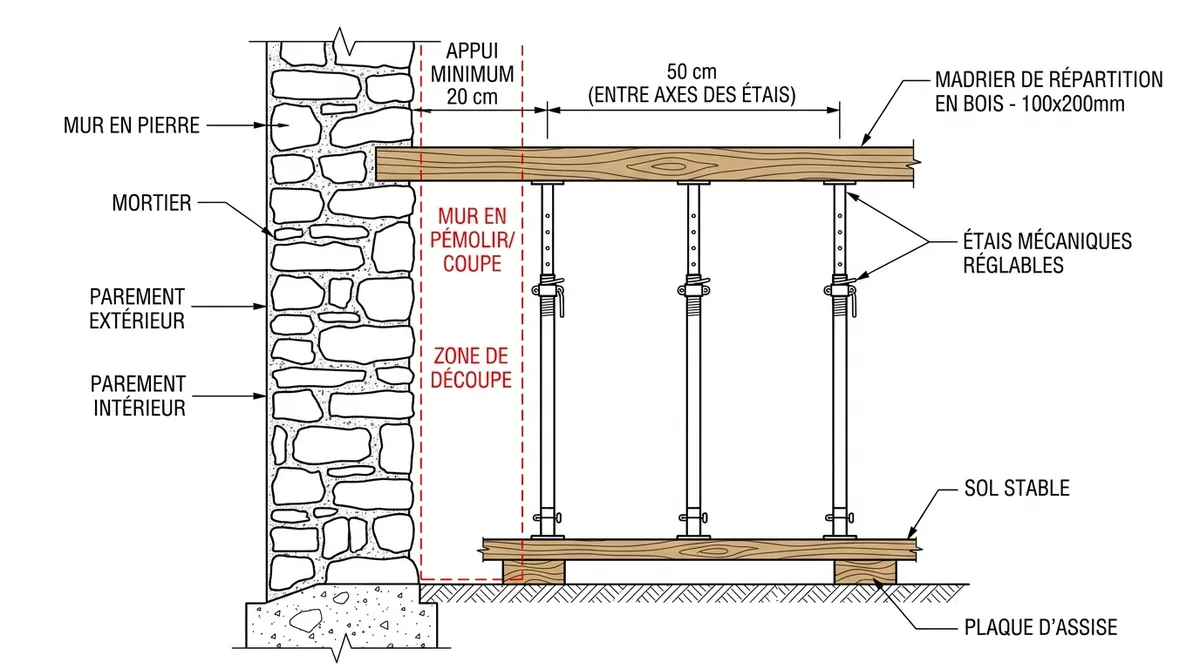

Schéma étaiement mur pierre avec étais mécaniques
Disposition correcte des étais pour sécuriser la découpe d’ouverture

Le calcul du nombre d’étais suit une règle simple :

  • 1 étai tous les 50 cm de largeur d’ouverture
  • 3 étais minimum pour une ouverture de 1,20 m
  • Location : 15 à 20€ par jour et par étai en 2026

Pose de l’étaiement : technique de professionnel

Je place systématiquement des madriers de répartition de 5×20 cm sous et sur chaque étai pour éviter les points de contrainte. Ces madriers répartissent la charge sur une surface plus large et préservent la maçonnerie.

Le serrage s’effectue progressivement, par quart de tour, en alternant sur chaque étai pour maintenir l’équilibre des forces. Je vérifie la verticalité au niveau à bulle : un étai penché perd 50% de son efficacité et risque de glisser.

Sur un chantier en Normandie, j’ai vu un maçon négliger cette étape et poser ses étais “à l’œil”. Lors de la découpe, un étai mal calé a glissé, provoquant un affaissement de 3 cm. Heureusement, les autres étais ont tenu, mais nous avons frôlé la catastrophe.

Zone de sécurité et durée d’étaiement

J’interdis systématiquement l’accès dans un rayon de 3 mètres pendant toute la phase de découpe. En cas de chute de pierre ou d’effondrement localisé, cette distance offre une sécurité minimale.

L’étaiement se maintient jusqu’à la prise complète du mortier, soit 48h minimum par temps normal. Je contrôle quotidiennement le serrage car les vibrations et les variations thermiques peuvent desserrer les écrous.

Si vous envisagez d’améliorer l’acoustique après vos travaux d’ouverture, consultez notre guide pour isoler un mur phoniquement avec les bonnes techniques.

Solutions sans étais pour petites ouvertures

Pour des ouvertures inférieures à 80 cm en mur non porteur, la technique de découpe par blocs successifs reste envisageable. Cette méthode présente des risques plus élevés et je la réserve aux maçons expérimentés.

Découpe progressive : maîtriser le disque diamant sur pierre

Matériel et préparation

Le disque diamant spécialisé pierre dure de diamètre 230 mm minimum s’impose pour traverser l’épaisseur du mur. J’utilise une meuleuse électrique de 2000W minimum, ou pneumatique si disponible car elle génère moins de vibrations néfastes à la structure.

Découpe mur pierre avec disque diamant et EPI
La découpe nécessite un équipement de protection individuelle complet

Les équipements de protection individuelle ne sont pas optionnels :

  • Lunettes de protection classe F (résistant aux impacts)
  • Masque anti-poussière P2 minimum (silice dangereuse)
  • Casque anti-bruit (découpe > 90 dB)
  • Gants de protection renforcés

Technique de découpe en étapes

Je trace l’ouverture au cordeau à poudre pour garantir la rectitude des lignes. La découpe s’effectue par passes successives de 2 à 3 cm de profondeur pour préserver le disque et limiter les contraintes sur la structure.

L’ordre de découpe respecte une logique structurelle : je commence par les côtés (futurs jambages), puis le haut, et je termine par l’évacuation du bas. Cette séquence maintient la stabilité maximale pendant toute l’opération.

L’arrosage régulier évite l’échauffement du disque qui perdrait son efficacité. Un disque qui chauffe découpe de travers et peut éclater, projetant des fragments métalliques dangereux.

Je me rappelle un chantier où l’artisan négligeait l’arrosage par gain de temps. Son disque a chauffé au point de se voiler, rendant la découpe complètement approximative. Il a fallu reprendre toute la découpe avec un nouveau disque, perdant finalement plus de temps qu’économisé.

Gestion des moellons et évacuation

Je dépose les pierres bloc par bloc au lieu de les faire tomber. Cette méthode préserve les belles pierres que je pourrai réutiliser pour la reconstruction des jambages, réalisant ainsi une économie substantielle.

L’évacuation nécessite une planification : 1 mètre cube de mur génère environ 2 tonnes de gravats. Prévoyez une benne adaptée ou un système d’évacuation efficace pour ne pas encombrer le chantier.

Erreurs à éviter absolument

Ne jamais découper d’un coup toute l’ouverture : cette méthode brutale provoque des fissurations en chaîne. Évitez également les coups de masse qui transmettent des vibrations déstructurantes à la pierre adjacente.

Réalisation des jambages : pierre de taille ou béton

Jambage en pierre de taille : la solution traditionnelle

La réalisation d’un jambage ouverture mur en pierre en pierre de taille respecte l’esthétique d’origine. Je choisis une pierre similaire à l’existant pour maintenir l’homogénéité visuelle et structurelle de l’ensemble.

Comparaison jambage pierre de taille versus béton
Pierre de taille (gauche) vs béton coffré (droite) : deux rendus différents

Les dimensions standard prévoient 20 cm de profondeur minimum, avec une largeur adaptée à l’épaisseur du mur existant. Cette épaisseur garantit la résistance aux charges verticales et aux poussées latérales.

Le prix indicatif s’établit entre 180€/m² de pierre de taille taillée en 2026, auxquels s’ajoutent les frais de pose. Ce coût reflète le savoir-faire artisanal et la qualité des matériaux employés.

Jambage en béton coffré : alternative économique

Le coffrage nécessite des planches rabotées pour obtenir une finition lisse compatible avec un enduit ultérieur. Je vérifie l’étanchéité du coffrage car toute fuite compromet la résistance finale.

Le béton se dose à 350 kg de ciment par mètre cube avec un adjuvant hydrofuge selon les normes CSTB 2026 pour résister aux remontées d’humidité. Ce dosage assure une résistance comparable à la maçonnerie pierre environnante.

Le ferraillage comprend 4 fers de 10 mm en vertical avec des étriers tous les 15 cm. Cette armature reprend les efforts de traction que le béton seul ne peut supporter.

Mortier de pose : chaux NHL 3.5 obligatoire

J’utilise exclusivement du mortier chaux NHL 3.5 mélangé à du sable 0/4 dans un dosage 1:3. Cette chaux hydraulique naturelle offre la résistance nécessaire tout en conservant une souplesse compatible avec les mouvements du bâti ancien.

Évitez absolument le ciment Portland qui rigidifie excessivement l’assemblage et génère des fissurations par retrait. La différence de rigidité entre ciment et pierre crée des points de faiblesse.

L’humidification des pierres avant pose améliore l’adhérence du mortier. Une pierre sèche absorbe l’eau du mortier trop rapidement, compromettant sa prise et sa résistance finale.

Mise en œuvre et aplomb

Je contrôle l’aplomb à chaque assise avec un niveau à bulle de 1,20 m minimum. Un jambage qui penche ne peut assurer correctement son rôle porteur et esthétique.

Les joints se limitent à 8-10 mm maximum, lissés à la truelle pour éviter les infiltrations d’eau. Des joints trop épais affaiblissent mécaniquement l’ensemble de la maçonnerie.

Pour les murs épais, je laisse 24 heures de séchage entre chaque assise pour éviter les tassements. La précipitation à cette étape peut compromettre des jours de travail.

Sur un chantier récent, un collègue avait voulu gagner du temps en montant son jambage d’un coup. Sous le poids, le mortier frais a flué et tout l’ouvrage s’est déformé. Il a fallu démonter et recommencer, perdant trois jours de travail.

Pose du linteau et arc de décharge pour jambage ouverture mur en pierre

Dimensionnement du linteau selon la portée

Pour une portée de 1,20 m, une poutre béton de section 20×20 cm suffit généralement. Cette dimension standard reprend les charges courantes d’un étage et de la toiture dans une construction traditionnelle.

L’appui minimum de 20 cm de chaque côté dans le mur s’avère crucial pour répartir correctement les efforts. Un appui insuffisant concentre les contraintes et peut provoquer l’éclatement de la maçonnerie.

Au-delà de 1,50 m de portée, le calcul par un bureau d’études devient obligatoire. Les charges à reprendre et les moments de flexion nécessitent alors un dimensionnement précis selon les règles de l’art.

Portée Section béton Appui minimum Charge max
1,00 m 15×20 cm 20 cm 8 tonnes
1,20 m 20×20 cm 20 cm 10 tonnes
1,50 m 25×25 cm 25 cm 12 tonnes

Technique de pose du linteau

Le lit de pose en mortier de chaux d’épaisseur 2 cm rattrape les irrégularités de la maçonnerie et assure une répartition homogène des contraintes. Je vérifie ce niveau au laser pour éviter tout point dur.

Le calage et la vérification de l’horizontalité au niveau laser garantissent un appui parfaitement plan. Un linteau mal calé travaille en flexion parasite et risque la fissuration prématurée.

Le déétayage ne s’effectue qu’après 72 heures minimum, temps nécessaire à la prise complète du mortier de pose. Cette patience évite les tassements qui compromettraient l’étanchéité de l’ouverture.

Arc de décharge : répartir les contraintes

La construction d’un petit arc au-dessus du linteau dérive les charges vers les piédroits, soulageant d’autant le linteau lui-même. Cette technique traditionnelle améliore significativement la durabilité de l’ouvrage.

J’utilise prioritairement les pierres récupérées lors de la découpe pour maintenir la cohérence esthétique. Cette récupération représente également une économie non négligeable sur le budget matériaux.

La hauteur d’arc se calcule au 1/6ème de la portée : pour une ouverture de 1,20 m, prévoyez donc 20 cm de flèche. Cette proportion assure un équilibre optimal entre efficacité structurelle et intégration esthétique.

Je me souviens d’un chantier où le maître d’ouvrage refusait l’arc de décharge pour des raisons esthétiques. Cinq ans plus tard, le linteau présentait une fissure centrale qui nécessitait un remplacement complet. L’arc aurait coûté 200€ de plus ; la réparation a atteint 3000€.

Reprise de la maçonnerie au-dessus

La remontée de la maçonnerie pierre par pierre au-dessus de l’arc respecte le calepinage d’origine pour préserver l’aspect authentique du mur. Cette attention au détail différencie un travail d’amateur d’une intervention professionnelle.

Je préserve un joint de dilatation de 2 mm sous le plafond ou la poutre supérieure pour absorber les mouvements différentiels entre maçonnerie ancienne et nouvelle.

Finitions, coûts et durée : ce qu’il faut vraiment prévoir

Jointoiement et finitions

Le rejointoiement s’effectue avec un mortier chaux NHL 2, plus souple que la NHL 3.5 utilisée en pose. Cette souplesse compense les mouvements différentiels entre ancien et nouveau.

Je brosse les joints frais avec une brosse métallique douce pour retrouver l’aspect d’origine et éliminer les bavures de mortier. Cette finition nécessite un timing précis : trop tôt, le mortier se dégrade ; trop tard, il durcit et résiste au brossage.

La protection contre la pluie et le gel s’impose pendant 48 heures minimum. Un mortier qui gèle avant prise complète perd définitivement sa résistance et doit être refait. Si vous avez besoin de comprendre comment reboucher des trous dans un mur après une malfaçon, vous trouverez ma méthode détaillée.

Coûts réels d’une ouverture standard

Pour un jambage ouverture mur en pierre de dimension 1,20×2,10 m, le budget total varie entre 1000 et 2000€ selon la finition retenue en 2026. Cette fourchette intègre matériaux, location de matériel et main d’œuvre pour un travail dans les règles de l’art.

Le choix de la pierre de taille ajoute environ 500€ par rapport à un jambage béton coffré, mais préserve l’authenticité et la valeur patrimoniale du bâtiment. Cette plus-value se retrouve généralement à la revente.

La location de matériel (étais, disque, benne) représente 300 à 400€ pour l’ensemble du chantier. Cette dépense incompressible justifie de grouper plusieurs ouvertures si votre projet le permet.

Poste Jambage béton Jambage pierre Remarques
Matériaux 200-300€ 650-850€ Pierre de taille 180€/m²
Location matériel 300-400€ 300-400€ Étais, disque, benne
Main d’œuvre 500-800€ 700-1000€ 8-10 jours à 65-85€/h
Total 1000-1500€ 1650-2250€ Ouverture 1,20×2,10m

Planning réaliste des travaux

La durée totale de 8 à 10 jours ouvrés pour réaliser un jambage ouverture mur en pierre correspond à un planning serré mais réaliste. Cette estimation intègre les temps de séchage incompressibles et les aléas mineurs.

Le phasage type s’organise ainsi :

  1. Étaiement jour 1
  2. Découpe jours 2-3
  3. Construction des jambages jours 4-6
  4. Pose du linteau et arc jours 7-8
  5. Finitions jours 9-10

Prévoyez 2 jours supplémentaires en cas d’intempéries car le mortier de chaux nécessite des conditions climatiques favorables. Travailler par temps de gel ou de pluie compromet définitivement la qualité de l’ouvrage.

Cas particuliers et solutions d’urgence

En cas de fissuration pendant les travaux, arrêtez immédiatement et renforcez l’étaiement. Cette fissuration révèle souvent une sous-estimation des charges ou un défaut dans la séquence de découpe.

Pour un mur très épais (plus de 60 cm), la découpe en deux temps côté intérieur/extérieur évite la surchauffe du disque et améliore la précision. Cette technique demande plus de temps mais garantit un meilleur résultat.

En période hivernale, attendez une température supérieure à 5°C pendant 48 heures consécutives pour la prise correcte du mortier. Un mortier qui a gelé ne retrouve jamais ses caractéristiques mécaniques initiales.

💡 Mon conseil de pro : Conservez toujours quelques belles pierres récupérées lors de la découpe, même si votre jambage sera en béton. Elles vous serviront pour d’éventuelles réparations ultérieures et garantissent une parfaite harmonie de couleur et de texture avec l’existant. (source : Ouverture) (source : Jambage ouverture mur en pierre : linteau et maçonnerie)

Questions fréquentes

Qu’est-ce qu’un jambage d’ouverture ?

Un jambage d’ouverture désigne la partie verticale qui encadre une ouverture dans un mur. Il assure la stabilité structurelle et la répartition des charges vers les fondations. En pierre, il peut être réalisé en pierre de taille ou en béton coffré selon les contraintes esthétiques et budgétaires.

Qu’est-ce qu’un jambage en maçonnerie ?

Un jambage en maçonnerie constitue un élément porteur vertical, différent du simple habillage décoratif. Il peut être construit en pierre, béton armé ou brique selon le type de construction. Sa résistance mécanique doit être calculée pour supporter les charges transmises par le linteau et l’arc de décharge.

Quel est le prix moyen d’une ouverture dans un mur en pierre ?

Le prix d’une ouverture standard de 1,20m varie entre 1000 et 2000€ en 2026. Le jambage en pierre de taille ajoute 500€ par rapport au béton coffré, la location de matériel coûte 300-400€, et la main d’œuvre représente 65-85€ de l’heure selon la région.

Quelle est la différence entre un rehaut et un jambage ?

Le jambage forme le côté vertical d’une ouverture et assure la reprise des charges, tandis que le rehaut désigne la surélévation d’un mur existant en hauteur. Ces deux opérations utilisent des techniques distinctes et répondent à des besoins structurels différents.
